Durante las horas de mayor demanda, el Valle de México puede disponer de generación de menor costo en otras regiones y, aun así, tener que recurrir a generación local más costosa si la red alcanza su límite de transferencia segura. Una parte de ese límite puede estar determinada por lo que sucedería si saliera de servicio un circuito de alimentación.
Un sistema de almacenamiento con baterías (BESS) instalado dentro del área de carga podría aportar valor aun permaneciendo cargado, en reposo. Si su respuesta ante la pérdida de un circuito permite mantener los elementos que siguen en servicio dentro de sus límites, podría autorizarse una mayor transferencia antes de la falla. Durante la operación normal, la energía adicional llegaría por las líneas existentes y la batería quedaría disponible como reserva.

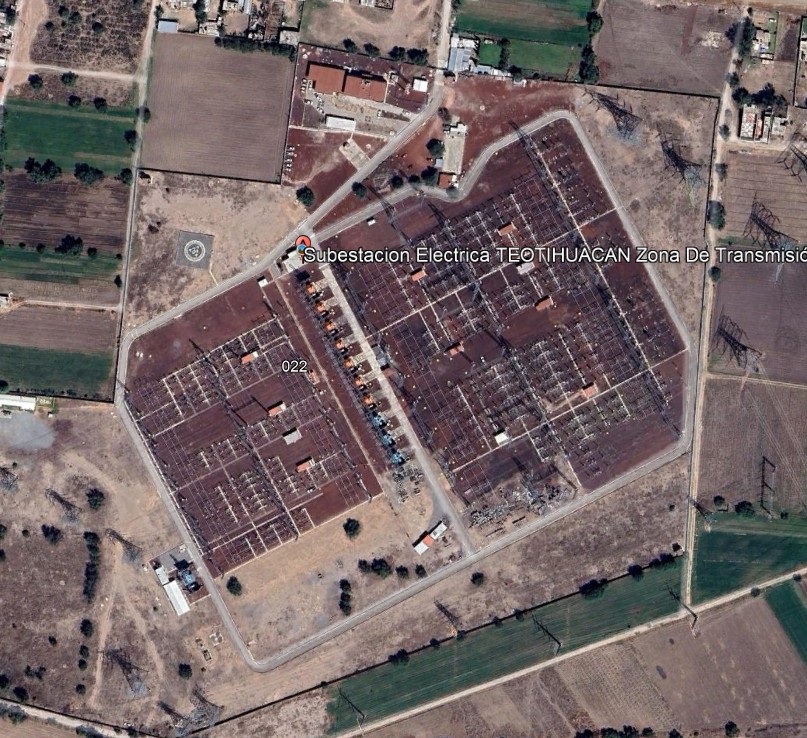

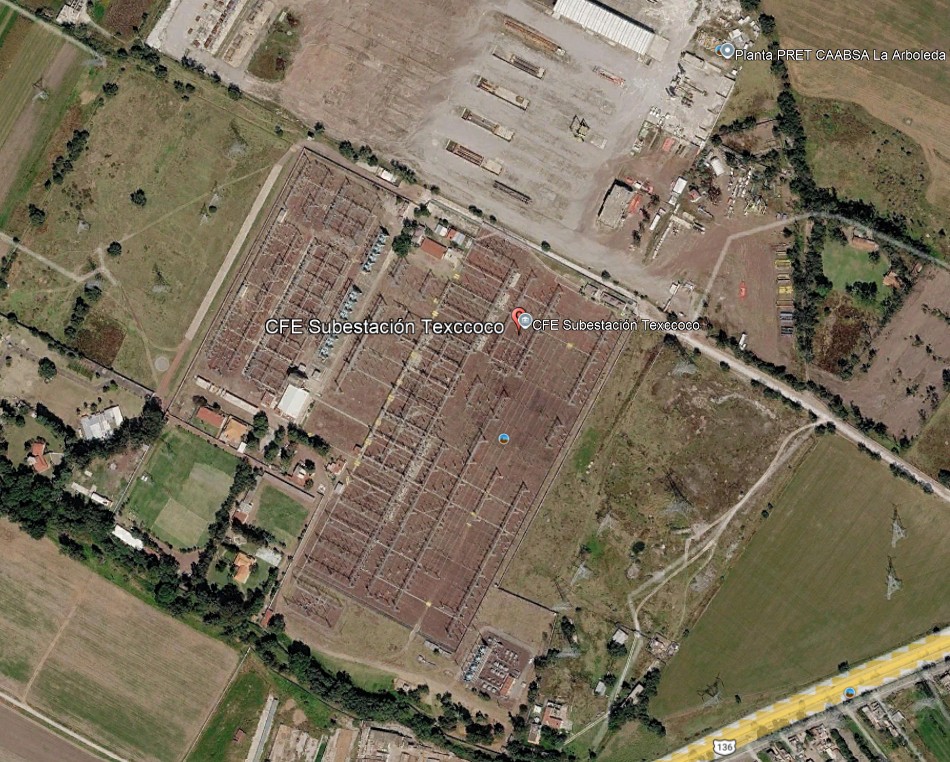

1. El caso Teotihuacán–Texcoco
El enlace Teotihuacán–Texcoco de 400 kV ofrece un punto de partida para estudiar la propuesta. En su diagnóstico de 2024, CENACE reportó flujos superiores a 1,589 MVA y registró 1,436 horas en estado operativo de alerta. El diagnóstico relaciona ese valor con el límite operativo de una línea ante la contingencia de su paralela. En el primer semestre de 2025, CENACE reportó que el enlace operó por encima de su límite durante 12 días, 9 horas y 20 minutos, con 15,034 MWh de energía en riesgo.
El programa de ampliación de CENACE identifica la repotenciación de los dos circuitos y señala diciembre de 2030 como fecha factible de puesta en servicio. La comparación puede hacerse en dos etapas. Primero, determinar cuánto margen podría aportar una reserva en el área de carga con la configuración previa a la repotenciación. Después, evaluar qué valor conservaría con los circuitos repotenciados.
Fuentes. PAMRNT 2025–2039, diagnóstico de la GCR Central e Informe de Autoevaluación de la Gestión, primer semestre de 2025, gráfico 9.

2. Cómo actuaría el almacenamiento ante la pérdida de un circuito
El criterio N-1 exige que la red soporte la pérdida de un elemento dentro de los límites operativos aplicables. Al salir un circuito, los flujos se redistribuyen entre las líneas y los transformadores que permanecen en servicio. Esa redistribución puede fijar el límite de transferencia previa, aun cuando los circuitos tengan margen en operación normal.
Una inyección rápida de potencia dentro del Valle reduce la importación neta necesaria para atender la misma demanda, si se mantiene la generación local. Dos BESS ubicados en puntos eléctricamente distintos pueden respaldar la alimentación del Valle ante contingencias en varios corredores de 400 kV. El efecto sobre cada línea y banco de transformación depende de la ubicación de los BESS, de la configuración de la red y del elemento que salga de servicio. Para cada contingencia N-1, el estudio determinará cuánto cambia el flujo en los elementos que permanecen en servicio y si la respuesta de los BESS permite elevar la importación segura antes de la contingencia.
A este efecto lo llamo «tercer circuito virtual». Durante la contingencia, la batería aporta temporalmente en el extremo receptor parte de la potencia que tendría que llegar por las trayectorias sobrevivientes. La reserva debe responder a tiempo y sostenerse hasta que un cambio de despacho, la entrada de generación local o una maniobra coordinada permita mantener una condición operativa segura.
Un circuito adicional ofrece una trayectoria física que puede seguir en servicio mientras se repara el elemento fallado. Cuando los permisos, el derecho de vía o las servidumbres condicionan el plazo del refuerzo, conviene evaluar cuánto puede aportar el almacenamiento durante ese intervalo y cuánto valor conserva después.
3. Dónde conectar la reserva

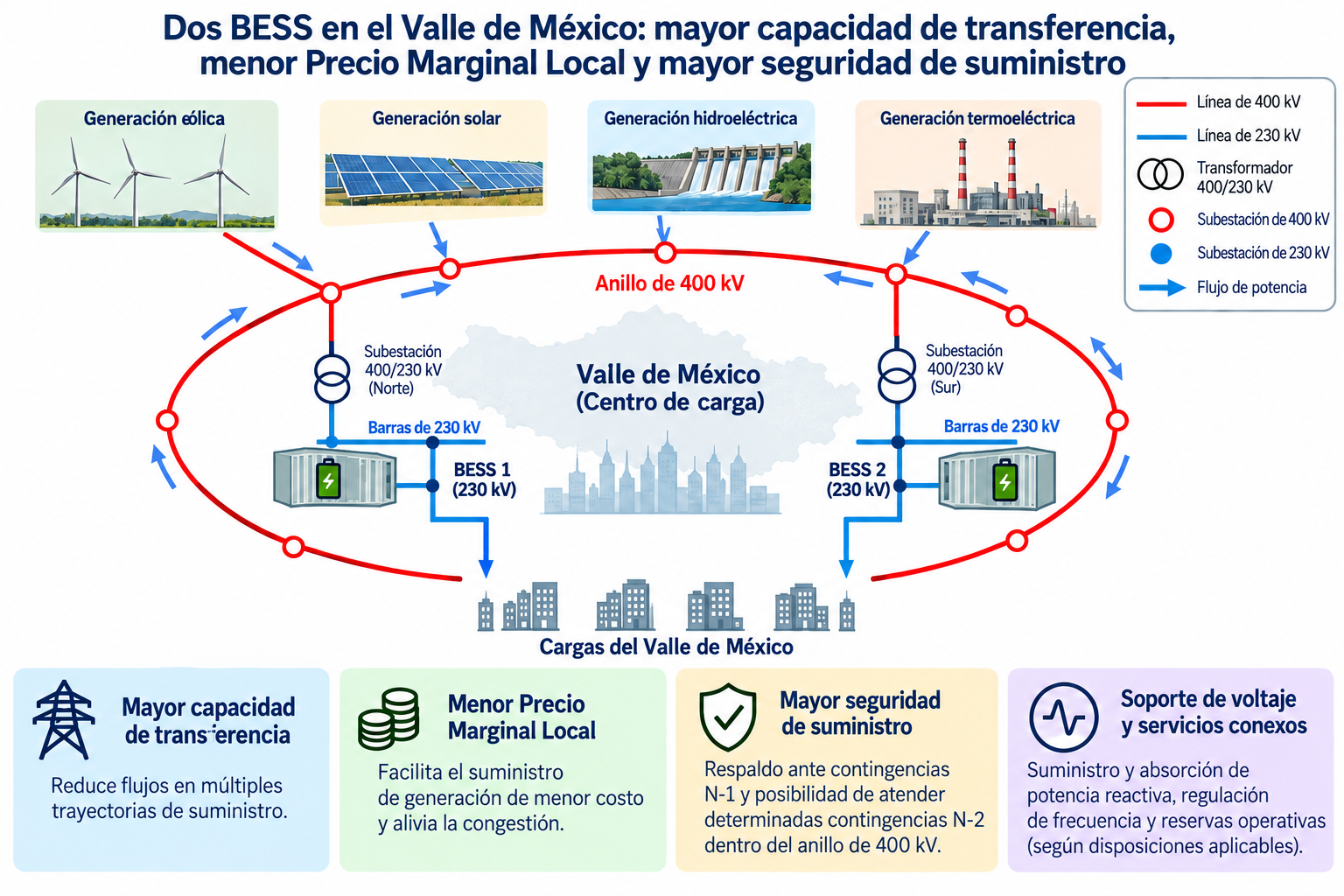

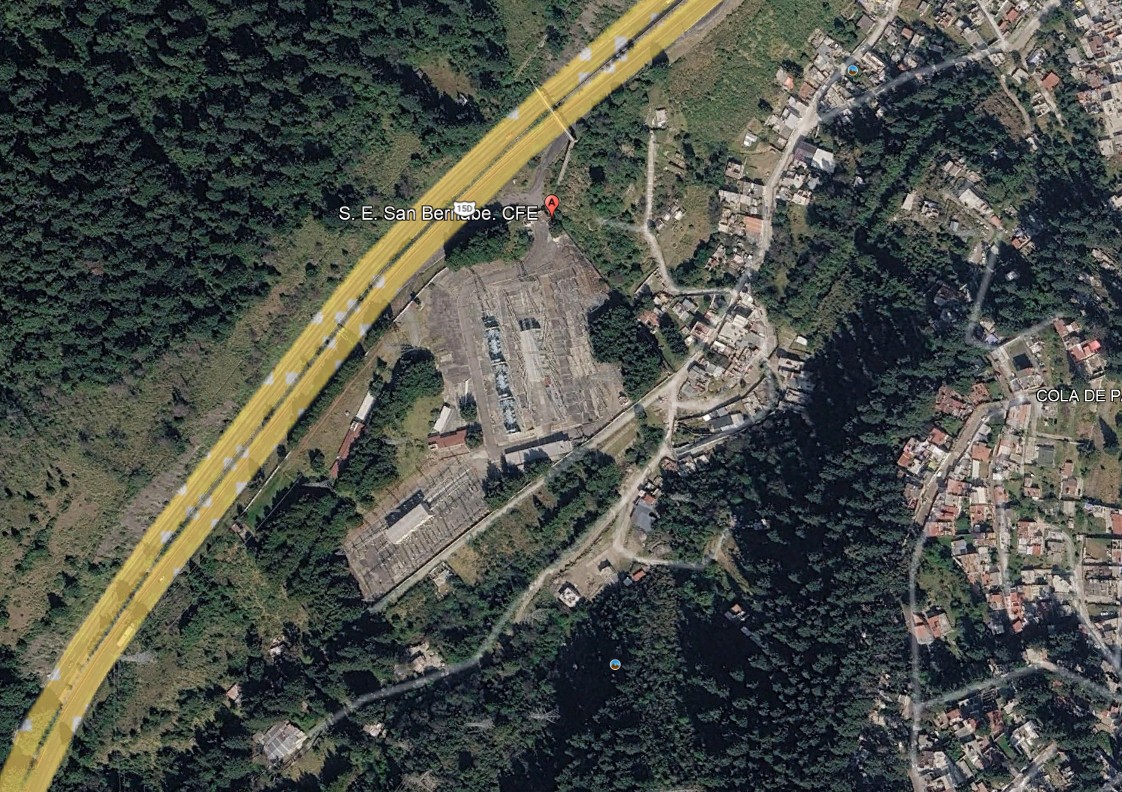

Como escenario inicial, propongo estudiar dos BESS de 300 MW y 900 MWh nominales cada uno, en puntos eléctricamente distintos dentro del área de carga. San Bernabé, en el sector poniente, y Topilejo, en el sector sur, son candidatos para el estudio. Cada instalación se conectaría a su propia barra de 230 kV y su efecto sobre la red de 400 kV se produciría a través de la transformación 400/230 kV existente y de las trayectorias disponibles.

Los dos BESS formarían una reserva coordinada. La actuación de cada instalación dependería de la contingencia, de los flujos previos y de su disponibilidad. Los 600 MW corresponden a la potencia nominal conjunta de los equipos. Para saber cuánto apoyo puede entregarse en cada contingencia, deberán comprobarse los límites de los bancos de transformación, la capacidad simultánea de los inversores para entregar MW y MVAr y la energía útil disponible.

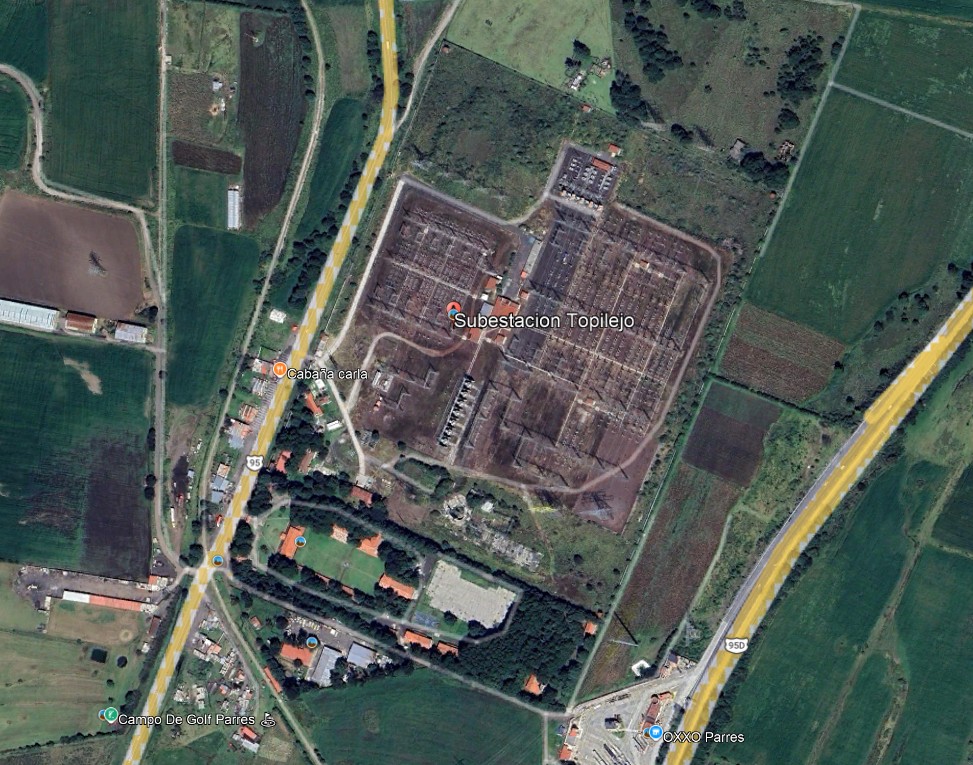

Para el estudio se consideran como referencias Jilotepec y Tula al norte, Topilejo al sur, Donato Guerra, Agustín Millán y San Bernabé al poniente, y Texcoco y Teotihuacán al oriente. Las vistas aéreas orientan la búsqueda de espacio. La disponibilidad de terreno y las condiciones de conexión se comprobarían en cada sitio.




4. Cómo comprobar cuánto aumenta la transferencia
Para una misma demanda y disponibilidad de generación, aplicaría el mismo criterio de redespacho y calcularía la máxima importación admisible hacia el Valle con y sin los BESS disponibles, frente al mismo conjunto de contingencias N-1. Empezaría por la salida de un circuito de Teotihuacán–Texcoco y comprobaría si, al aliviar esa restricción, otra línea o un banco de transformación pasa a fijar el límite. La carga natural (SIL) de cada circuito sirve de referencia para evaluar su comportamiento reactivo. Si, tras la salida de un circuito de Teotihuacán–Texcoco, el que permanece en servicio opera por encima de su carga natural, se evaluará cuánto disminuye su absorción de reactivos al reducir el flujo con la aportación de MW de los BESS y cuánto apoyo adicional de tensión pueden aportar al inyectar MVAr desde las barras de 230 kV.
El estudio debe identificar cuánto aporta cada BESS, en qué plazo debe responder y cuánto tiempo debe sostener la entrega hasta el relevo operativo. Los análisis dinámicos deben incluir la falla, su despeje y la respuesta de los controles y protecciones. También debe calcularse la transferencia admisible cuando un BESS, su conexión o el esquema de actuación quede indisponible. Para cada contingencia se compararán tres casos bajo las mismas condiciones de demanda y disponibilidad de generación: sin respuesta de los BESS, con descarga en MW y con descarga en MW más regulación de tensión mediante MVAr. En cada caso se calculará la máxima importación admisible antes de la contingencia y se identificará qué restricción la fija. La comparación permitirá cuantificar cuánto aporta la descarga y cuánto margen adicional ofrece el soporte de tensión, dentro de la capacidad simultánea de los inversores.
La aplicación requiere definir con CENACE cómo se incorporaría esa respuesta al límite operativo y cómo se trataría en la planeación. El numeral 3.3.6 del Manual Regulatorio de Planeación del Código de Red establece restricciones al uso de nuevos esquemas de acción remedial para contingencias de categoría B en la expansión de largo plazo. Esa condición debe considerarse al comparar la propuesta con los refuerzos de transmisión.
El resultado que se busca es un límite de transferencia respaldado por estudios, con una reserva de potencia y energía definida para cada condición operativa. Ese resultado serviría de base para estimar cuánta generación local de mayor costo podría desplazarse durante la punta y cómo cambiarían los precios nodales.
Condiciones de diseño y operación
Estabilidad durante la transición. La actuación debe ser suficientemente rápida y coordinada para evitar inestabilidad angular o de tensión y disparos adicionales. El tiempo admisible se determinará mediante estudios dinámicos que incluyan la falla, su despeje, las protecciones y los controles de las centrales. El tiempo objetivo de respuesta debe justificarse con esos estudios. Se propone evaluar controles grid-forming, cuya contribución depende del diseño, del margen de potencia y de los límites de corriente del inversor.
Relevo por generación local. La función de respaldo consiste en sostener la transición hasta que la redistribución del despacho y la generación local disponible permitan una operación sostenible, aunque el circuito permanezca fuera de servicio. Si se confirma que las unidades necesarias pueden arrancar, sincronizarse y alcanzar la potencia requerida en menos de una hora, la reserva energética podrá dimensionarse para ese intervalo, con márgenes por incertidumbre, degradación y disponibilidad. La existencia de varias trayectorias no elimina por sí sola la necesidad de ese relevo.
Soporte de tensión en cuatro cuadrantes. Los inversores pueden especificarse para absorber e inyectar potencia activa y reactiva, con funciones de soporte de tensión tipo STATCOM. Esto puede ampliar el margen frente al colapso de tensión y reducir o evitar compensadores adicionales donde el dimensionamiento lo demuestre. No se supone la eliminación automática del riesgo ni la sustitución universal de equipos SVC o STATCOM. La capacidad simultánea de MW y MVAr está limitada por los MVA, la corriente y la tensión de operación; deberá reservarse margen de reactivos durante la descarga.
Disponibilidad y recarga. El despacho económico deberá conservar la reserva de energía y el margen de potencia comprometidos para contingencias. La recarga se programará con capacidad disponible de la red y se estudiará su reducción o interrupción automática cuando corresponda, sin comprometer la seguridad ni la capacidad de respuesta del almacenamiento.
Validación y encuadre operativo. La transferencia adicional admisible requiere estudios de flujos N-1, estabilidad dinámica y, cuando corresponda, transitorios electromagnéticos, cortocircuito y coordinación de protecciones. También deben verificarse los terrenos y la seguridad contra incendios. Los conceptos internacionales SATA y VTL orientan la propuesta, pero no establecen por sí mismos una clasificación regulatoria mexicana. Un EAR es un esquema de actuación, no una categoría equivalente a un activo de transmisión.
La separación eléctrica de los dos BESS permite estudiar contingencias dobles seleccionadas en corredores distintos. Para cada caso habría que verificar la secuencia de eventos, la disponibilidad de los puntos de conexión y cuánto apoyo puede sostener la reserva.
5. Qué muestran los precios nodales de agosto de 2026
Para dimensionar la señal económica de la congestión se analizaron las 744 horas de agosto de 2026 del Mercado del Día en Adelanto. Se compararon los precios de Topilejo y Teotihuacán a 230 kV con los de Tula y Agustín Millán a 400 kV. El análisis utiliza la componente de congestión del Precio Marginal Local (PML).
Los NodoP utilizados fueron 01TOP-230, 01TEH-230, 01TUL-400 y 03AGM-400. La tabla presenta las diferencias promedio calculadas como nodo receptor menos nodo de referencia.
| Comparación de referencia | Δ PML promedio (MXN/MWh) | Δ pérdidas (MXN/MWh) | Δ congestión (MXN/MWh) |
|---|---|---|---|
| Topilejo 230 – Tula 400 | $54.47/MWh | $20.29/MWh | $34.17/MWh |
| Teotihuacán 230 – Tula 400 | $55.54/MWh | $24.55/MWh | $30.99/MWh |
| Topilejo 230 – Agustín Millán 400 | $26.11/MWh | $14.53/MWh | $11.58/MWh |
| Teotihuacán 230 – Agustín Millán 400 | $27.18/MWh | $18.79/MWh | $8.40/MWh |
En la comparación Topilejo–Tula, la diferencia de congestión promedió 34.17 MXN/MWh. En 47 horas superó los 100 MXN/MWh, en 31 horas superó los 200 y en 23 horas superó los 300. El máximo horario fue de 1,616.90 MXN/MWh. Para Teotihuacán–Tula, los conteos fueron 44, 28 y 23 horas, respectivamente, con un máximo de 1,309.71 MXN/MWh.
El promedio mensual deja ver la magnitud general de la señal, mientras que los datos horarios muestran cuándo fue mayor. Para relacionar esas diferencias con restricciones específicas de la red harían falta los resultados del despacho y los estudios eléctricos correspondientes.
Fuente de los precios nodales. CENACE, Mercado del Día en Adelanto, reportes de Precios Marginales Locales de agosto de 2026.
6. Sensibilidad económica a una transferencia adicional
La tabla siguiente utiliza 900 MW de transferencia adicional como sensibilidad económica. Se eligió esa cifra por su orden de magnitud, cercano al 10% de los 9,154 MW de demanda máxima registrada en 2024 en la Gerencia de Control Regional Central. En ese momento la región importó 2,749 MW por compuertas de 400, 230 y 115 kV. Los datos dan escala regional. La capacidad adicional que podrían respaldar los BESS se determinará mediante los estudios de red.
Para cada par de nodos, se restó la componente horaria de congestión del nodo de referencia a la del nodo receptor. Se conservaron las diferencias positivas y se multiplicaron por 900 MW y por una hora. La suma mensual da el valor bruto teórico. Las tres columnas de sensibilidad aplican el 25%, 50% y 75% a ese valor.
| Comparación de referencia | Valor bruto teórico de agosto Escenario de 900 MW | 25% del valor | 50% del valor | 75% del valor |
|---|---|---|---|---|
| Topilejo – Tula | $23.59 millones | $5.90 millones | $11.80 millones | $17.69 millones |
| Teotihuacán – Tula | $20.81 millones | $5.20 millones | $10.40 millones | $15.60 millones |
| Topilejo – Agustín Millán | $15.44 millones | $3.86 millones | $7.72 millones | $11.58 millones |
Importes en millones de pesos mexicanos. Cada fila es una comparación independiente entre nodos de la misma red. Como pueden reflejar restricciones comunes, se interpretan individualmente.
La tabla dimensiona la señal económica de agosto bajo supuestos uniformes. El ahorro atribuible al proyecto se estimaría comparando el despacho con y sin el BESS, con los límites de transferencia que resulten del estudio eléctrico. Esa comparación permitiría identificar en qué horas entraría más generación de menor costo y cuáles unidades locales reducirían su producción.
7. Efecto sobre los precios y recuperación de la inversión
Si la mayor transferencia cambia qué recurso fija el precio marginal en el área receptora, el PML podría disminuir en varios nodos. El efecto sobre los pagos de la demanda puede extenderse a un volumen de energía mayor que el de la importación adicional. Para evaluar el proyecto conviene estimar por separado el ahorro en el costo de operación del sistema, el cambio en los pagos de la demanda y la parte del beneficio que CFE podría capturar para recuperar la inversión.
El arbitraje también puede aportar valor. Su cálculo debe considerar la energía útil, las pérdidas de carga y descarga y los márgenes de potencia activa y reactiva que deben mantenerse disponibles para contingencias. La prioridad operativa es conservar la reserva que permite respaldar la transferencia.
8. Conclusión
La primera prueba consiste en cuantificar, para Teotihuacán–Texcoco y el resto de la red receptora, cuántos MW adicionales pueden importarse con seguridad en punta y qué reserva debe mantenerse para responder a la contingencia limitante. Ese resultado permitirá comparar la alternativa de almacenamiento con los refuerzos programados y estimar su valor para el Valle de México.
Glosario básico
- BESS / SAEE: Battery Energy Storage System / Sistema de Almacenamiento de Energía Eléctrica.
- CENACE: Centro Nacional de Control de Energía.
- CFE: Comisión Federal de Electricidad.
- SEN: Sistema Eléctrico Nacional.
- RNT: Red Nacional de Transmisión.
- PML: Precio Marginal Local.
- N-1: Criterio de seguridad según el cual el sistema debe soportar la pérdida de un elemento relevante sin perder condiciones aceptables de operación.
- Grid-forming: Control del inversor que establece una referencia interna de tensión y ángulo; sus prestaciones deben especificarse y verificarse.
- STATCOM: Compensador síncrono estático para soporte de tensión mediante potencia reactiva.
- MVAr / MVA: Unidades de potencia reactiva y potencia aparente, respectivamente.
- EAR: Esquema de Acción Remedial.
- SATA / VTL: Almacenamiento como activo de transmisión / líneas virtuales de transmisión; conceptos internacionales cuya aplicación local requiere definición regulatoria.
- MW: Megawatt; unidad de potencia activa.
- MWh: Megawatt-hora; unidad de energía.
- 400/230 kV: Niveles de tensión interconectados mediante bancos de transformación en las grandes subestaciones de transmisión.
- Margen operativo: Capacidad que se mantiene disponible para conservar la seguridad del sistema ante contingencias.
- Arbitraje: Operación económica consistente en cargar el BESS en periodos de menor costo y descargarlo en periodos de mayor valor, sin comprometer su función prioritaria de transmisión y confiabilidad.
Referencias
- CENACE. PAMRNT 2025–2039, diagnóstico de la GCR Central, p. 76.
https://www.cenace.gob.mx/Docs/10_PLANEACION/ProgramasAyM/Programas%20de%20Ampliaci%C3%B3n%20y%20Modernizaci%C3%B3n%20de%20la%20RNT%20y%20RGD%20del%20MEM%202025%20%E2%80%93%202039.pdf - CENACE. Informe de Autoevaluación de la Gestión, primer semestre de 2025, gráfico 9.
https://www.cenace.gob.mx/Docs/Transparencia/ArchivosAutoEvaluacion/11_Informe%20de%20Autoevaluaci%C3%B3n%20de%20la%20Gesti%C3%B3n%20Primer%20Semestre%202025.pdf - CENACE. Precios Marginales Locales del Mercado del Día en Adelanto.
https://www.cenace.gob.mx/Paginas/SIM/Reportes/PreEnerServConMDA.aspx - Twitchell, J. B. Energy Storage as a Transmission Asset: Definitions and Use Cases.
https://www.pnnl.gov/publications/energy-storage-transmission-asset-definitions-and-use-cases - Código de Red, RES/550/2021: Manual Regulatorio de Planeación, numerales 3.3.6 y 3.3.7.
https://www.cenace.gob.mx/Docs/16_MARCOREGULATORIO/SENyMEM/%28DOF%202021-12-31%20CRE%29%20RES-550-2021%20DACG%20C%C3%B3digo%20de%20Red.pdf - AEMO, Quantifying Synthetic Inertia of a Grid-forming Battery Energy Storage System (2024): capacidades y límites de respuesta inercial sintética.
https://www.aemo.com.au/-/media/files/initiatives/engineering-framework/2024/quantifying-synthetic-inertia-from-gfm-bess.pdf - Sandia National Laboratories, Advanced Inverter Features: funciones de regulación de tensión mediante potencia reactiva.
https://pvpmc.sandia.gov/modeling-guide/dc-to-ac-conversion/advanced-inverter-features/
